近期热点
·如何释放C盘空间 27招具体优化技巧
·系统安装妙法:无光驱、无启动盘安装Windows系统
·CIO要提升企业管理的掌控能力
·SolidWorks Rx 系统诊断与分析 ( 下 )
·SolidWorks Rx 系统诊断与分析 ( 上 )
·第四届中国制造业ERP应用年会征文
 相关文章
·什么才叫“柔性化”
·现场操作连载(2)如何运用重点管理法
·现场操作连载(1)生产物料确认程序
·企业ERP生产管理实施现状与问题
·生产管理的突破
·生产计划如何做?
 相关新闻
·
携手威尔软件 夏新电子信息化谱新曲
·
PTC Pro/E帮助欧姆电子大幅提升模具设计和生产效率
·
我国已具备国际先进水平聚合物锂离子电池生产能力
·
中国电动车产业集群正在向江苏无锡转移
·
推动产业升级 船舶生产准入标准出台
·
历派和香港生产力促进局在东莞展会举办研讨会
 相关热贴
·高档金属屋面:弯弧型,扇型,直立锁边铝镁锰合金板专业生产
·服装行业第一个专业的生产计划排程系统SOFO APS
·专业生产车间管理培训
·萧山楼承板闭口钢承板组合楼板燕尾型楼板专业生产
·高档金属屋面:弯弧型,扇型,直立锁边铝镁锰合金板专业生产
·高档金属屋面:弯弧型,扇型,直立锁边铝镁锰合金板专业生产
 相关商城商品
· 运营管理(原“生产与运作管理:制造与服务”书第9版更新版)
· 《精益生产:改造世界的机器》多媒体课程包
· 现代物流和生产管理制度与表格精选
· 高效率高效率生产方式
· ERP生产管理系统应用专家培训教程下
· ERP生产管理系统应用专家培训教程上


当前位置:企业管理 -> 生产管理

改进生产管理的新途径——时间分析(1)
发表时间:2006-12-27 推石   来源:e-works
关键字:生产 时间分析 偏差 诊断控制
为了解决诸如插单、库存多等问题,本文介绍了如何通过时间测量来了解生产效果和变化;如何对测量结果做统计处理,以指导编制生产计划。

    《改进生产管理的新途径》系列文章:

改进生产管理的新途径(序言)
改进生产管理的新途径——运作方式(1)
改进生产管理的新途径——时间测量(1)
改进生产管理的新途径——时间博弈

    利用流量图,可以进行时间的偏差分析,为生产的控制和改善服务。



    前面已经提到,从流量图中用几何作图的方法可以直接量出生产过程的库存,生产周期,设备利用率等参数。这些结果还需要进一步处理,才能用到计划编制,生产改进等的工作中去。本文主要讨论改进诊断。

    首先将偏差分类,偏差分类并没有分析的成分,是将各类偏差与造成其出现的原因大致对应。

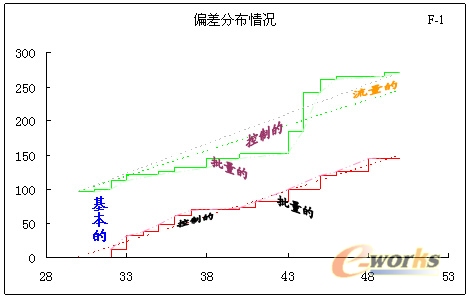

    偏差可分为以下几类(见F-1):

    基本的~红绿两条点线内夹的面积。

    流量的~绿灰两条点线内夹的面积。

    控制的~浅绿双点划线与灰点线、浅红双点划线与红点线所夹面积。

    批量的~绿实线与浅绿双点划线、红实线与浅红双点划线所夹面积。

    从基本的库存面积,通过分析可以得出理想状态下能通过多少任务,或者需要多长时间完成这些任务。如此这般,我们可以估计现状距离最佳状态有大差距。

    从批量的面积,可以了解到批量变动将会带来什么样的损失。从中可以看出丰田看板方式为什么有时要把批量统一定为半天的工作量。注意,批量的偏差只可能是正值。

    从流量的面积,可以看出正是由于在第30天的库存少于第50天的库存。多出来的库存作为在制品库存沉积下来。当然,这个流量的库存也可能是负的,出现了任务不饱满。

    从控制的面积,可以看到由于任务的输入或早或晚,出现额外的库存。这也就是我们经常讲的生产不同步。

    作者邮箱:yiyiyicz@yahoo.com.cn




本文系e-works专稿,未经授权严禁转载。
 责任编辑:张敏
