5.实施过程组织
从信息管理系统的实施经验来看,往往是三分软件、七分实施。由于四会互感器以往不成功的PDM实施经历,因此对软件的实施组织要求非常高,特别强调由华喜科技咨询顾问担任首席实施负责人角色,牵头把本项目实施好。
为了较好推进本项目的实施工作,华喜科技实施团队采取了以下几个关键做法:
◆ 在合同洽谈阶段,编写、讨论通过了项目的工作范围说明书(SOW),明晰整个项目的目标、阶段、范围及大致的工作计划;
◆ 进行充分地技术沟通,尤其是不保留地明确出那些要做、哪些不做、哪些做成什么样,并采集企业的设想,进行培训、交流;

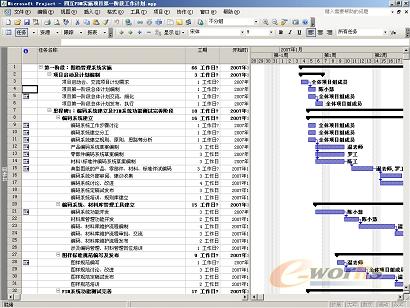

◆ 在项目初始阶段,编制详细的实施计划,并按照每周总结、计划的原则进行推进;
◆ 现场实施人员每天、每周都有明晰的工作计划、工作日志;
◆ 强调项目实施小组的每周例会机制,开诚布公地讨论问题、落实措施,并形成文档;
◆ 积极整理实施、使用过程的问题、建议,对于合理问题快速解决、更新;
◆ 强调设计人员、使用人员的充分参与,在编码规则、软件易用等方面听取和落实了设计人员的意见;
◆ 强调软件系统的易用性、灵活性,并在实施过程中快速编写使用指南和演示文件,缩短使用人员掌握系统的时间;
◆ 实施种子小组先完成实施目标,建立典型的应用环境之后再进行推广;

6.应用实施效果

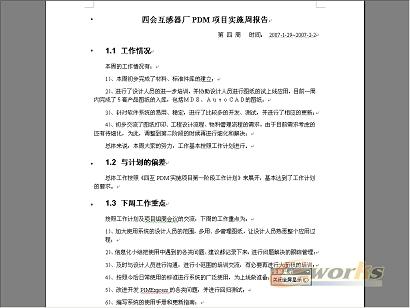

有了良好的实施组织,以及企业的大力配合,为此本项目从2007年1月5号正式开始实施,到2007年2月12号,以及完成以下实施应用成果(注:在开始正式实施之前,有一个多月的产品试用、特殊需求开发和培训工作)
◆ 完成编码系统的设计、意见采集、试发布;
◆ 完成近7千条可用材料、标准件、外购件信息条目的整理;
◆ 完成10套产品总装全新编码(图号)的整理、入库和管理工作;
◆ 设计人员全面使用CAD集成环境进行产品的设计、图文档的管理;
◆ 使用PDM的产品报表功能打印出报表,下发生产;
整个实施工作覆盖了第一阶段的各方面内容,使设计人员在CAD\PDM集成应用环境下能自发地进行软件系统的使用,管理数据,达到了企业实施PDM系统的初衷。
7.项目实施总结
通过本项目的实施,验证了只要实施组织得当,解决方案科学、实用,现场实施技术问题解决响应及时、培训到位、企业配合有力,是可以比较快速地把PDM系统的实施工作做实,快速见效。
